25天抢工记---记重百汉正广场项目
作者:雷学权 陈左薇      信息来源:党工部 八分公司           发布时间:2014-10-29           阅读次数:2847





    项目简介:“郫县重百汉正广场”是郫县政府的重点建设项目,大型城市综合体工程。位于郫县郫筒镇,紧邻郫县政务中心,项目主立面临郫县主干道-东西大街,工地左侧有高压电网及高压电站,施工场地非常狭窄。本工程共有2栋独立塔楼、3个商业裙楼及一个地下车库。总占地面积19637.92㎡,建筑面积111546.97m²,建筑总高度达99.40m。地下室筏板基础最厚达到1900mm,底板设有抗浮锚杆。

    对于华西这样拥有大大小小上千个项目的建筑单位而言,抢工期可谓家常便饭,但提起八分公司郫县重百汉正广场项目的抢工一事却值得大书特书。刚刚过去的9月里,“小百”就像初生的婴孩儿一样快速生长,钢筋做骨,砼为肌肉,在短短的25天之内,实现4万余平米地下室的正负零封顶。
事情开始得有点“突然”

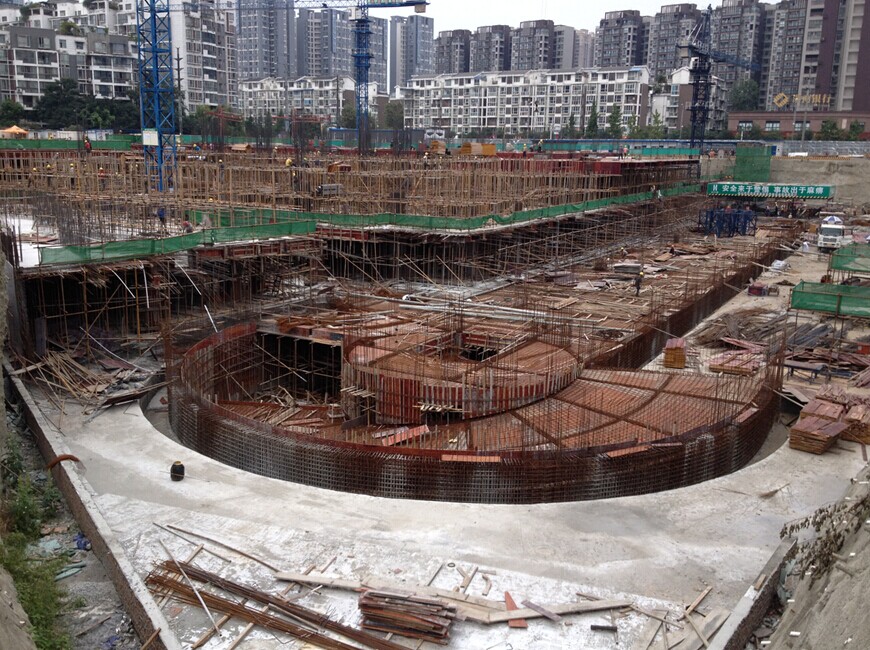

    房产销售市场早就流传着“金九银十”一说。8月底,开工不久的重百汉正广场项目接到了甲方的通知,希望项目在国庆前达到正负零封顶的目标,以便尽快办理预售许可证。听到这个要求的时候,六公司八分公司重百汉正广场项目的员工都惊呆了-----这个项目7月1日才正式进场,加上甲方独立分包的影响,地下室几乎还是一个大坑(刚结束地下室负三层筏板的施工)。
    25天,地下三层,4万平米。在项目部会议室里,甲乙双方的高层进行了交流,火药味浓重。八分公司负责生产的副总忍不住拍了桌子:这是不可能的!正常来说抢工需要两个月的时间,就算工人能够组织,但垂直运输根本无法解决,四周都是高压线,汽车吊只有一个地方可以摆……你这是在“为难”我们!甲方也只苦笑:现在再不办,金九银十的销售旺季就赶不上了呀!
    一同参会的公司副总经理、总经济师袁玉家也觉得为难,但在反复了解甲方意图和难处后他决定配合甲方,并指示八分公司班子立即组织抢工。脾气耿直的生产副总也没了话说,只是会议室墙上“真诚服务 超越期待”八个大字帮他们下定了决心:遵命!


大干、苦干,党员挺身在前


    人是项目建设的根本。一支强有力的队伍才能保证施工的顺利进行。在开工之前,项目上本来配备了20名管理人员。为了这个宝贝项目,八分公司领导班子经过仔细思考,特意从其他项目抽调了5名管理人员加入。现场工长这个岗位更是重中之重,开工前,项目上汇集了5名现场工长。在项目经理黄茂君、执行经理周鑫的带领下,项目部把现场划分为9个区域,每个区域由指定的专人负责。项目的生活区也突然拥挤了起来,原有的200余名农民工不能满足抢工需要,项目部又找到劳务公司和各班组长进行商议,一时项目上熙熙攘攘充满了近600农民工,热闹非凡。
    巧妇难为无米之炊,4万平米的地下室意味着什么呢?这意味着3000余吨的钢筋、50万米架管、1万8千余方的砼,还有许许多多的其他材料,都要一一准备齐全。项目上的材料员苏平、杨支斌、王正东忙疯了,到处去联系货源,确定发货时间,运输、收货。。。终于,一切准备就绪。
    万事俱备,只欠东风。项目党支部、工会组织在公司、分公司的领导下,根据项目实际,组织了一场大干25天的劳动竞赛。党支部作为战斗堡垒给劳动竞赛提供了坚强的后盾。在项目支部书记郭杰的带领下,项目党员充分发挥先锋模范作用,项目被分为三个片区,并设计了一套完善的劳动竞赛方案,倒排工期,划定党员责任片区,丰厚的精神、物质奖励极大的激发了劳动者们的热情和积极性。施工现场拉起了显眼的标语:满足业主愿望、展示六建风采!劳动竞赛正式开始!

打不完的电话和每个灯火辉煌的夜晚


    LED灯、射灯、钨灯,项目的每个夜晚、每个角落都灯火辉煌。连续25天,项目管理人员都严整以待,24小时待命。项目部特意在隔壁小区为值班换班管理人员租了一套房子,但是这套房子却时常空空荡荡。加班是家常便饭,休息是一种奢侈品。一线工长刘犁每天只在这里休息三四个小时,躺一躺又起身回到工地。他说:我们必须把一天,当成一天半,甚至两天来用!每个夜晚,管理人员们都坚持:工人不走,我们也不走!夏天的雨说来就来,工人不愿意干活,还是管理人员们以身作则,带领班组长和工人们进入现场工作,项目部连夜去购买了500多件雨衣,分发给工人们:安心工作,我们和你们在一起!
    每个管理人员的手机都配备有充电宝。因为电话实在是太多了,许多班组长、工人没有对讲机,现场遇到问题,就只能打电话商量工作。主要管理人员每人每天平均拨接近100个电话,“耳朵都快起茧子了”,在项目上干了20多年的雷工可谓是经验丰富了,但在他20多年的工长生涯中,也没有遇到过工期这么“艰难”的项目。

项目齐心,没有克服不了的困难

   9月的成都还处于夏天,火辣辣的太阳照在施工现场,没有任何遮蔽物。每天都在项目转圈圈的管理人员们虽然带着安全帽,也抵挡不住大自然的威力,脖颈后方都晒出了水泡,换了一层皮。用餐时间,又热又累、体力透支的管理人员们却难以下咽,好像精神被抽走了一样坐在餐桌前说不出话来,食堂工作人员看在眼里、急在心里:多少要吃点东西呀!管理人员说干饭噎得慌吃不下,他们只能换着法的煮种粥来给管理人员补充能量。黑瘦的钢筋工长汤宏指着自己胸牌上的才拍摄不久的证件照说,你能认出这是我吗?这20多天下来,他整个人已是脱胎换骨。
    但另一位工长杨书不但没有瘦,脸反而更圆起来。在大夏天长期工作,上火引起了智齿发炎,杨书的整个脸都肿了。怕家人担心,他也不敢回去见家里怀孕8个月的妻子。把最关键的几天熬过去,杨书才在凌晨12点出发到医院挂急诊,输完液回到项目已是半夜,第二天继续工作。
    多年未见的二叔好不容易从老家到成都来见见亲人,但项目执行经理周鑫也没空回家看望,直到二叔要走的那一天,父母发火了:今天晚上必须回成都见二叔一面!周鑫硬着头皮答应了。他与同事换班,挤出了几个小时的时间,计划先见二叔,之后回家见妻子一趟。到达成都已经是晚上八点,陪二叔吃过一顿便饭,一家人急急忙忙的送二叔到火车站。火车晚点打乱了他的计划,二叔上了火车,原本答应了妻子回家的周鑫,又不得不食言,急急忙忙的回到项目接替值班人员。深夜,累极了的周鑫忙完手中的事,实在想打个瞌睡,可又不放心项目打砼情况,他把车停在项目门口,在车上枕着隆隆的打砼声音才能安心入睡。
    项目工会主席黄辉有着丰富的工作经验,是项目可靠的“家长”,为项目工作方方面面操碎了心。可对女儿来说,他就不那么可靠了,9月27日就要结婚的女儿却在婚礼前一个月见不到自己的父亲,黄辉对她有着深深的愧疚。中秋节也不能回家,项目部购买了1000多封月饼,在这一晚分发到每一位工人的手中,大家的坚持成就了4万㎡的正零负!


效率的前提是保障安全

    质量是建筑的生命,安全是建筑的灵魂。抢工期包含了效率和安全。
    项目如同饕餮把源源不断的建筑材料吞进肚子。但这只饕餮的嘴巴有点小,进场通道较为狭窄。每天有七八十吨钢筋等材料进场未免太挤,为了安全起见,项目部增加了一个临时出入口,增加了工作的安全系数。项目原本设计的塔吊和汽车吊数量不够,但项目被四周的高压线绑得密密麻麻,再强行安装很容易造成安全事故。为此,项目部不惜增加成本,采取人工转运的方式来进行现场中转。在整个抢工期间,施工现场未发生任何安全事故。
    项目部专门配备了两套塔吊工作人员,提高了塔吊的使用效率。塔吊不能休息,长时间的运转使它不可避免的出现了机械故障。幸好项目部早就考虑到了这个问题,安排了机械检修人员常驻项目,1个小时,就高效率的解决了故障,塔吊又开始了正常运转。不计成本的一次性钢构模板在项目大量投入使用,也使得施工效率大大提高。
    在项目上转圈圈不是一个形容词,而是真实的描述。钢筋、模板和五台水泥泵车在项目的9个分区里流水线作业,最终为正零负画了一个完满的句号。
投诉与联欢
    虽然项目部在设计施工计划时已尽量将噪音大的工作排在了白天,但打砼工作不可避免的必须连续施工。离项目大门不到10米就是一个小区,夜间隆隆的施工声音引起当地居民的不满,社区接到了关于项目噪音的投诉。项目部在接到社区的通知后,召开专业人员研究降噪方法,并在繁忙的工期派出人员到社区走访,与居民进行沟通交流。为了体现诚心与歉意,在抢工结束后,项目部赞助并参与了社区组织的联欢活动,其乐融融,树立了良好的企业形象。
    9月20日,25天工期,正零负封顶!当八分公司告知甲方这个好消息时,重庆百货公司的代表简直不敢相信:你们太能干了!我们提出这个要求的时候心里也打着鼓呢,现在连工程款都没准备好,你们就已经保质保量的封顶了,真不愧“华西的名气”!
    9月底,甲方预售许可证办理成功,并在10月7日开盘售楼,现楼盘所剩无几。
